Razvojni načrti
Razvoj distribucijskega omrežja načrtujemo dolgoročno in sistematično. Pri tem upoštevamo rast porabe in proizvodnje električne energije, potrebe uporabnikov, starost infrastrukture, prostorski razvoj, podnebna tveganja ter nove tehnologije, ki spreminjajo način uporabe omrežja.
Zakaj omrežje načrtujemo za deset let vnaprej
Gradnja in posodobitev elektroenergetske infrastrukture zahtevata dolgoročno pripravo, umeščanje objektov v prostor, pridobivanje dovoljenj, zagotavljanje finančnih virov ter usklajevanje z lokalnimi skupnostmi in drugimi deležniki. Razvojni načrt zato opredeljuje potrebe po gradnji, obnovi in tehnološki nadgradnji distribucijskega sistema za desetletno obdobje.
Razvojni načrt se pripravlja vsaki dve leti. Prva tri leta so podrobneje usklajena z razpoložljivimi finančnimi viri, nato pa se načrt uresničuje skozi letne poslovne in investicijske načrte ter konkretne projekte na terenu.

Kaj vpliva na razvoj omrežja
- 1
Rast potreb po električni energiji in moči:
Priključevanje novih stanovanjskih, poslovnih in industrijskih objektov ter povečevanje obremenitev obstoječih uporabnikov.
- 2
Razpršena proizvodnja:
Rast sončnih in drugih proizvodnih virov spreminja smeri pretokov električne energije ter zahteva dodatno zmogljivost in naprednejše vodenje.
- 3
Elektrifikacija prometa in ogrevanja:
Polnilna mesta za električna vozila in toplotne črpalke povečujejo potrebe po moči predvsem v nizko- in srednjenapetostnem omrežju.
- 4
Hranilniki in prožnost:
novi načini shranjevanja in prilagajanja odjema omogočajo učinkovitejšo uporabo omrežja, vendar zahtevajo kakovostne podatke in napredne sisteme vodenja.
- 5
Podnebne spremembe in izredni dogodki:
močnejši veter, sneg, žled, poplave in vročinski valovi povečujejo potrebo po odpornejši infrastrukturi.
- 6
Starost in stanje naprav:
dotrajane vode, postaje in druga oprema pravočasno obnavljamo ali nadomeščamo.
- 7
Prostorski in gospodarski razvoj:
razvoj občin, poslovnih con, stanovanjskih območij in javne infrastrukture zahteva pravočasno načrtovanje omrežnih zmogljivosti.
Moč in konična obremenitev kot podlaga načrtovanja
Razvoj omrežja načrtujemo glede na priključno moč odjemalcev in proizvodnih virov ter glede na dejanske konične obremenitve. Leta 2025 je priključna moč odjemalcev znašala 3.445 MW, proizvodnih virov 516 MW, najvišja četrturna obremenitev sistema pa 455 MW.
Ti podatki pokažejo, kje so potrebne nove transformatorske zmogljivosti, ojačitve vodov, večja vodljivost ali aktivno upravljanje odjema. Pri načrtovanju upoštevamo tudi scenarije rasti električnih vozil, toplotnih črpalk, lokalne proizvodnje in hranilnikov.

Ključne razvojne usmeritve do leta 2034
- Povečevanje zmogljivosti nizko- in srednjenapetostnega omrežja,
- gradnja novih ter rekonstrukcija obstoječih transformatorskih postaj,
- kabliranje in izoliranje vodov za večjo odpornost na zunanje vplive,
- povečevanje možnosti za priključevanje novih uporabnikov in proizvodnih virov,
- digitalizacija, avtomatizacija ter boljša spoznavnost in vodljivost omrežja,
- uvajanje rešitev za prožnost, hranilnike in aktivno upravljanje odjema,
- zmanjševanje izgub ter učinkovitejša uporaba obstoječe infrastrukture,
- prilagajanje omrežja podnebnim tveganjem in ekstremnim vremenskim dogodkom.

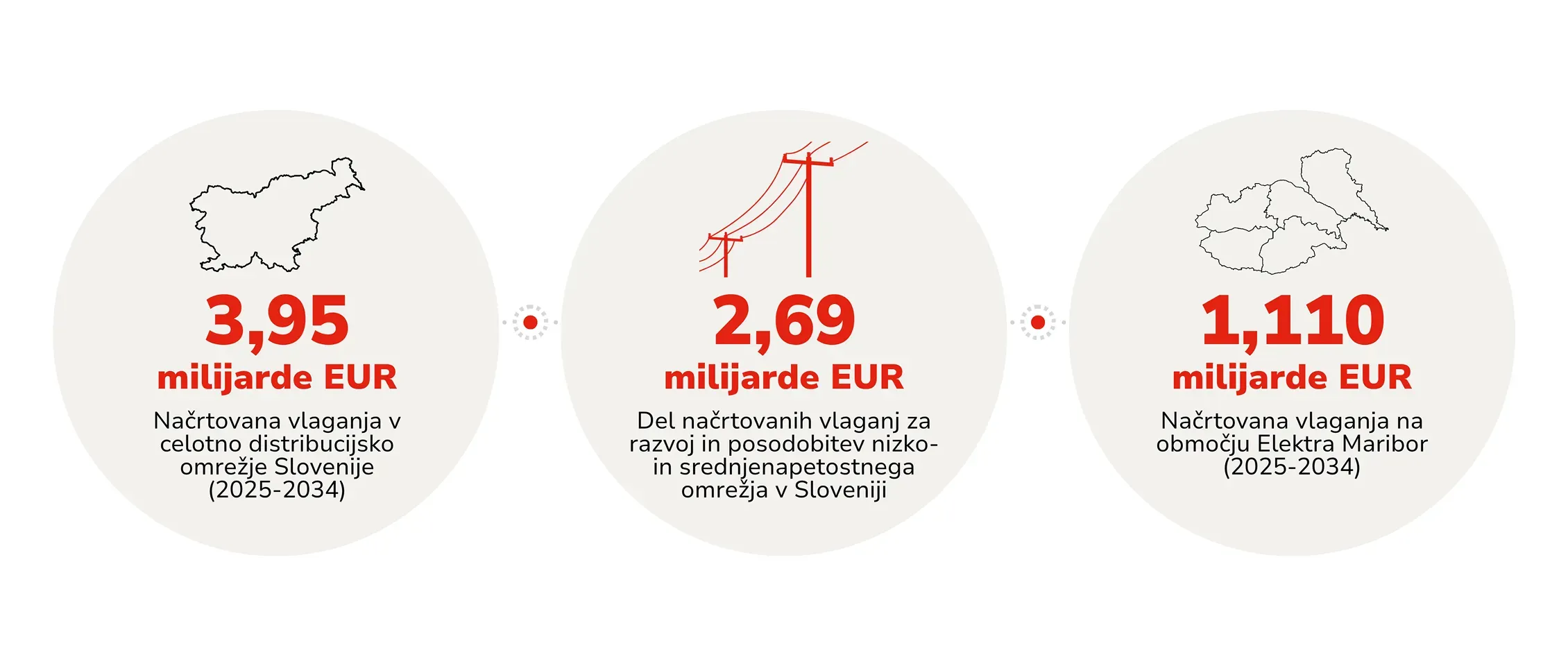

Načrtovana vlaganja do leta 2034

Od skupnega razvojnega načrta do projektov Elektra Maribor
Razvojni načrt distribucijskega sistema je skupni dokument za celotno Slovenijo. Pripravljen je v sodelovanju sistemskega operaterja in petih elektrodistribucijskih podjetij ter upošteva nacionalne energetske in podnebne cilje. Elektro Maribor skupne usmeritve pretvarja v projekte na svojem distribucijskem območju.
Aktualni razvojni načrt za obdobje 2025-2034 za slovensko distribucijsko omrežje predvideva 3,95 milijarde evrov investicij. Od tega je 2,69 milijarde evrov namenjenih nizko- in srednjenapetostnemu omrežju, za območje Elektra Maribor pa je predvidenih 1,110 milijarde evrov vlaganj. Obseg potrjuje, da je distribucijsko omrežje ena ključnih razvojnih infrastruktur energetskega prehoda.
Aktualni skupni dokument
Razvojni načrt distribucijskega sistema električne energije v Republiki Sloveniji za obdobje 2025-2034.
Razvoj v sodelovanju z lokalnim okoljem
Omrežje razvijamo v okolju, kjer živijo in delujejo njegovi uporabniki. Pri načrtovanju zato sodelujemo s 74 občinami, upravljavci druge infrastrukture, gospodarstvom, investitorji in lokalnimi skupnostmi. Z zgodnjim usklajevanjem lažje povezujemo razvoj elektroenergetske infrastrukture z urejanjem cest, poslovnih con, stanovanjskih območij in drugih prostorskih ureditev.
