Investicije

Z investicijami krepimo distribucijsko omrežje, povečujemo njegovo zmogljivost in odpornost ter ustvarjamo pogoje za priključevanje novih uporabnikov in proizvodnih virov. Leta 2025 smo izvedli najvišja investicijska vlaganja doslej - 65,2 milijona evrov.

Vlaganje v omrežje je vlaganje v razvoj regije

Elektrodistribucijsko omrežje je infrastruktura, na kateri temeljijo vsakdanje življenje, gospodarstvo, javne storitve in energetski prehod. Investicije zato usmerjamo tja, kjer povečujejo zanesljivost, omogočajo razvoj novih območij, odpravljajo omejitve ter pripravljajo omrežje na nove načine proizvodnje in rabe električne energije.

Pri odločanju povezujemo razvojni načrt, stanje naprav, potrebe uporabnikov, napetostne razmere, možnosti priključevanja, podatke o obremenitvah, podnebna tveganja ter prostorske in razvojne načrte lokalnih skupnosti.

Vlaganje v omrežje je vlaganje v razvoj regije

Rekordne investicije v letu 2025

V letu 2025 smo realizirali 65,2 milijona evrov investicijskih vlaganj, kar je 12,1 milijona evrov oziroma 22,9 % več kot leta 2024. Za elektroenergetsko infrastrukturo smo namenili 54,9 milijona evrov oziroma 84,1 % vseh investicijskih sredstev.

  • Vse investicije

    65,2 mio EUR

  • Elektroenergetska infrastruktura

    54,9 mio EUR

  • Robustnost omrežja

    32,1 mio EUR

  • Jakost omrežja

    4,37 mio EUR

  • Naprednost in spoznavnost

    3,42 mio EUR

  • Investicije v lastni režiji

    32,0 mio EUR

  • Črpana EU sredstva

    7,8 mio EUR

KAM USMERJAMO INVESTICIJE

  • Jakost omrežja

    Jakost povečujemo z gradnjo novih in rekonstrukcijo obstoječih transformatorskih postaj, zamenjavo transformatorjev ter ojačitvami vodov. Tako izboljšujemo napetostne razmere in omogočamo priključevanje večjih obremenitev ter proizvodnih virov.

  • Robustnost omrežja

    Robustnost povečujemo s polaganjem podzemnih kablov, izoliranjem vodnikov, rekonstrukcijo nadzemnih vodov ter obnovo stojnih mest. S tem zmanjšujemo izpostavljenost omrežja vremenskim in drugim zunanjim vplivom.

    Izredne vremenske razmere februarja 2026, ko je težak in moker sneg povzročil obsežne poškodbe nadzemnega omrežja na 110-, 20-/10- in 0,4-kV nivoju, so dodatno pokazale pomen kabliranja, izoliranih vodnikov, rezervne opreme in načrtnega povečevanja odpornosti sistema.

  • Naprednost in spoznavnost omrežja

    Vlagamo v napredne merilne sisteme, merilne centre, daljinsko vodena ločilna mesta, telekomunikacije ter sisteme za nadzor, vodenje in analitiko. Boljši podatki omogočajo učinkovitejše načrtovanje in obratovanje omrežja.

Kaj smo izvedli v letu 2025

  • Položili 55 km novih srednjenapetostnih kablovodov,
  • položili 283 km nizkonapetostnih kablovodov,
  • sanirali ali rekonstruirali 63,9 km nadzemnih srednjenapetostnih vodov,
  • sanirali ali rekonstruirali 41,1 km nadzemnih nizkonapetostnih vodov,
  • zamenjali ali sanirali 7.813 stojnih mest,
  • zgradili 40 transformatorskih postaj, od katerih je bilo devet predvidenih za vključitev v omrežje v prvem četrtletju 2026,
  • rekonstruirali 70 transformatorskih postaj zaradi dotrajanosti, napetostnih razmer ali novih priključitev,
  • rekonstruirali objekta RTP 110/20 kV Lenart in RTP 110/20 kV Ljutomer,
  • zamenjali energetska transformatorja v RTP Lenart in RTP Breg,
  • prestavili 110-kV daljnovod v severni obrtni coni pri Ormožu,
  • zagotovili 36 transformatorjev za obratovalno rezervo.
  • Novih kablov na dan 31.12.2025

    338 km

  • Rekonstruiranih nadzemnih vodov na dan 31.12.2025

    105 km

  • Stojnih mest na dan 31.12.2025

    7.813

  • Število novih TP na dan 31.12.2025

    40

  • Število rekonstruiranih TP na dan 31.12.2025

    70

Evropska sredstva pospešujejo razvoj

Del projektov izvajamo s podporo nepovratnih evropskih sredstev. Sredstva iz Načrta za okrevanje in odpornost ter programa REPowerEU namenjamo predvsem gradnji in rekonstrukciji nizko- in srednjenapetostnega omrežja ter transformatorskih postaj. Tako povečujemo zmogljivost in odpornost omrežja ter možnosti za vključevanje obnovljivih virov, hranilnikov, e-mobilnosti in električnega ogrevanja.

  • NOO 1

    4,8 mio EUR sofinanciranja

    94 km NN omrežja in 61 TP; do konca 2025 počrpani 4 mio EUR.

  • NOO 2

    11,4 mio EUR sofinanciranja

    184 km NN omrežja in 118 TP; leta 2025 počrpanih 5 mio EUR.

  • REPowerEU

    3,8 mio EUR sofinanciranja

    59,7 km novega ali rekonstruiranega SN omrežja; leta 2025 počrpan 1 mio EUR.

  • Logotip NOO

Rast investicij 2022-2025

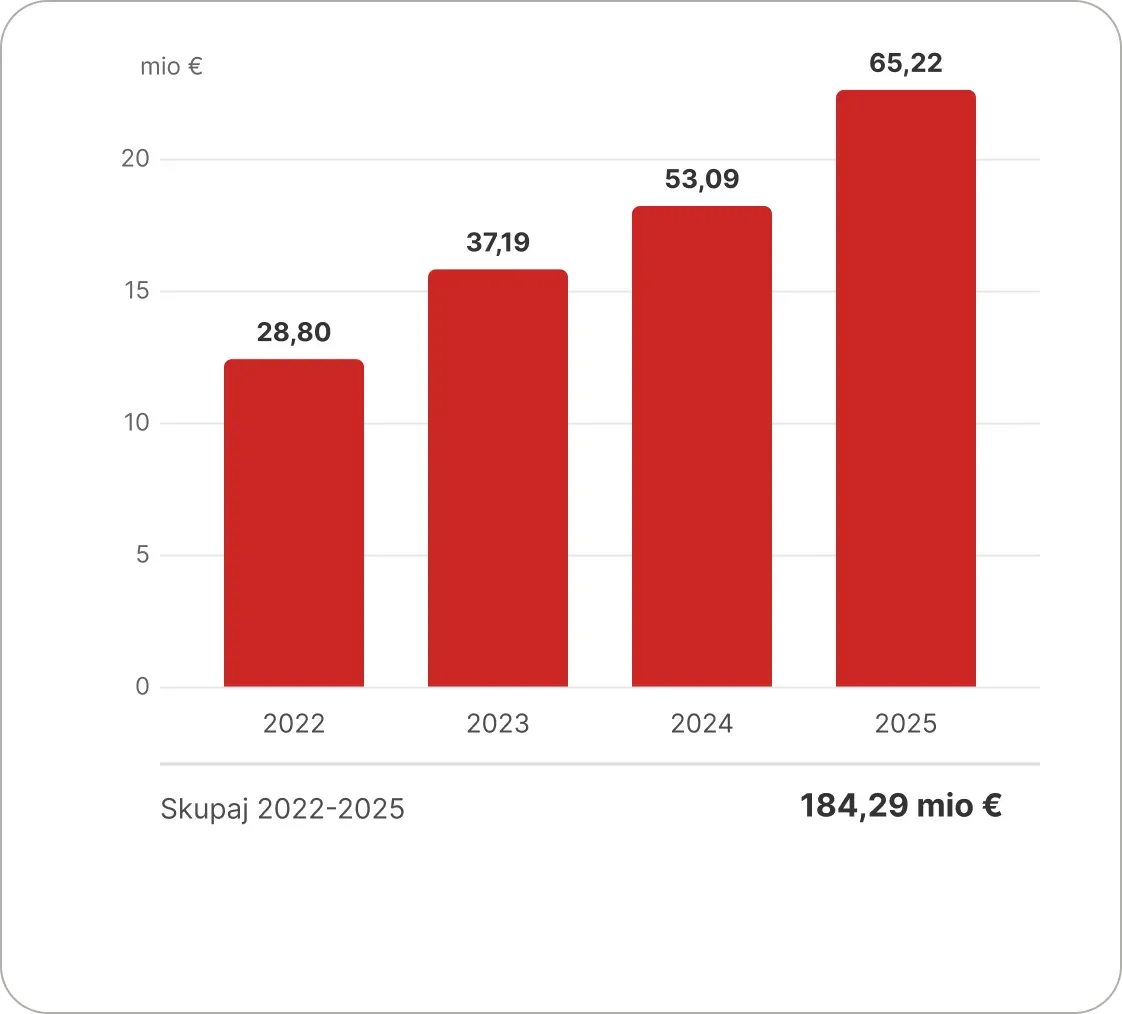

V štirih letih smo investicijska vlaganja povečali z 28,8 milijona evrov leta 2022 na 65,2 milijona evrov leta 2025. Skupaj smo v obdobju 2022-2025 investirali 184,29 milijona evrov, kar v povprečju pomeni več kot 126.000 evrov vsak dan štiriletnega obdobja.

Graf - letni prihodki

Kaj investicije pomenijo za uporabnike

  • Večjo zmogljivost omrežja za nove priključitve in povečanje moči,
  • boljše napetostne razmere na obstoječih merilnih mestih,
  • večjo odpornost na veter, sneg, žled, padce drevja in druge zunanje vplive,
  • hitrejše odkrivanje motenj in učinkovitejše vodenje omrežja,
  • več možnosti za priključevanje proizvodnih naprav, samooskrbe in hranilnikov,
  • podporo elektrifikaciji prometa in ogrevanja ter razvoju gospodarstva in lokalnih skupnosti.

Spoznajte omrežje in njegov razvoj

Omrežje in razvoj

Struktura distribucijskega omrežja

Razvojni načrti

Vloga v energetskem prehodu
